На Дальнем Востоке планируются и реализуются масштабные проекты по строительству транспортной инфраструктуры. Приоритет получают проекты, направленные на увеличение экспорта. В макрорегионе предполагается развивать аэропортовую сеть, в то время как региональные перевозчики сталкиваются с дефицитом авиапарка.
Вопросы реализации крупных проектов
В настоящее время на Дальнем Востоке с отставанием по срокам вводятся крупные инфраструктурные проекты, в первую очередь рассчитанные на увеличение экспорта. В апреле завершилось возведение российской части трансграничного железнодорожного моста через Амур между РФ и КНР в Еврейской АО на переходе «Нижнеленинское - Тунцзян»[1]. Строительство моста продолжалось с 2008 г., в марте 2019 г. были соединены пролеты, но возведение российской части затягивалось (генподрядчик строительства российской части моста – АО «СК Мост», генподрядчик строительства железнодорожного пункта пропуска - АО «БТС-Мост»[2]).
В частности, возникла необходимость углубления русла реки, подрядчики заявляли о негативном влиянии пандемии. Возведение китайской части моста началось в 2014 г., российской части – в 2016 г. Общая длина моста составляет 2 тыс. 209 м, на РФ из них приходится только 309 м. В то же время общая длина российской части моста с подходами составляет 5 тыс. 272 м (длина железнодорожных подходов – 4 тыс. 963 м)[3].
Инфраструктура для моста включает парк технического обслуживания, служебное здание собаководства, таможенную и пограничную службы, комплексную трансформаторную подстанцию, котельную и административное здание. Пропускная способность моста оценивается в восемь пар поездов в сутки (длиной состава 72 вагона). Общий объем инвестиций в проект составил около 12 млрд рублей.
фото: пресс-служба полномочного представителя Президента в ДФО
Проект также включает возведение новой железнодорожной станции Ленинск-2 и реконструкцию действующей станции Ленинск-1. Был открыт новый железнодорожный грузопассажирский пункт пропуска «Нижнеленинское - Тунцзян». Планируется обеспечить выход Транссибирской магистрали по существующей железнодорожной ветке «Биробиджан - Ленинск» через железнодорожный переход «Нижнеленинское - Тунцзян» на государственную железную дорогу КНР. На участке «Биробиджан - Ленинск» к весне текущего года были завершены основные этапы реконструкции четырех станций – Бирофельд, Унгун, Биробиджан-2 и Ленинск. На станции Ленинск-2 уложено порядка 20 км путей российской и китайской колеи[4], а также 1,4 км пути примыкания к мостовому переходу.
С помощью моста предполагается в том числе упростить экспортные поставки в КНР железной руды, угля, минеральных удобрений и продукции лесопереработки, поскольку он обеспечивает сокращение пути доставки продукции на 700 км и независимость от сезонности речных погранпереходов. В «РЖД» прогнозируют объем перевозок по мосту на уровне 10 млн тонн в год, с перспективой достижения 20-24 млн тонн в год (в обе стороны). В текущем году ожидается небольшой грузооборот на уровне 2-5 млн тонн грузов, в зависимости от темпов ввода сопутствующей инфраструктуры на пограничном переходе. Как видно из данных по добыче железной руды в Еврейской АО, ввод моста в строй не помог пока сдержать сокращение этого производства.

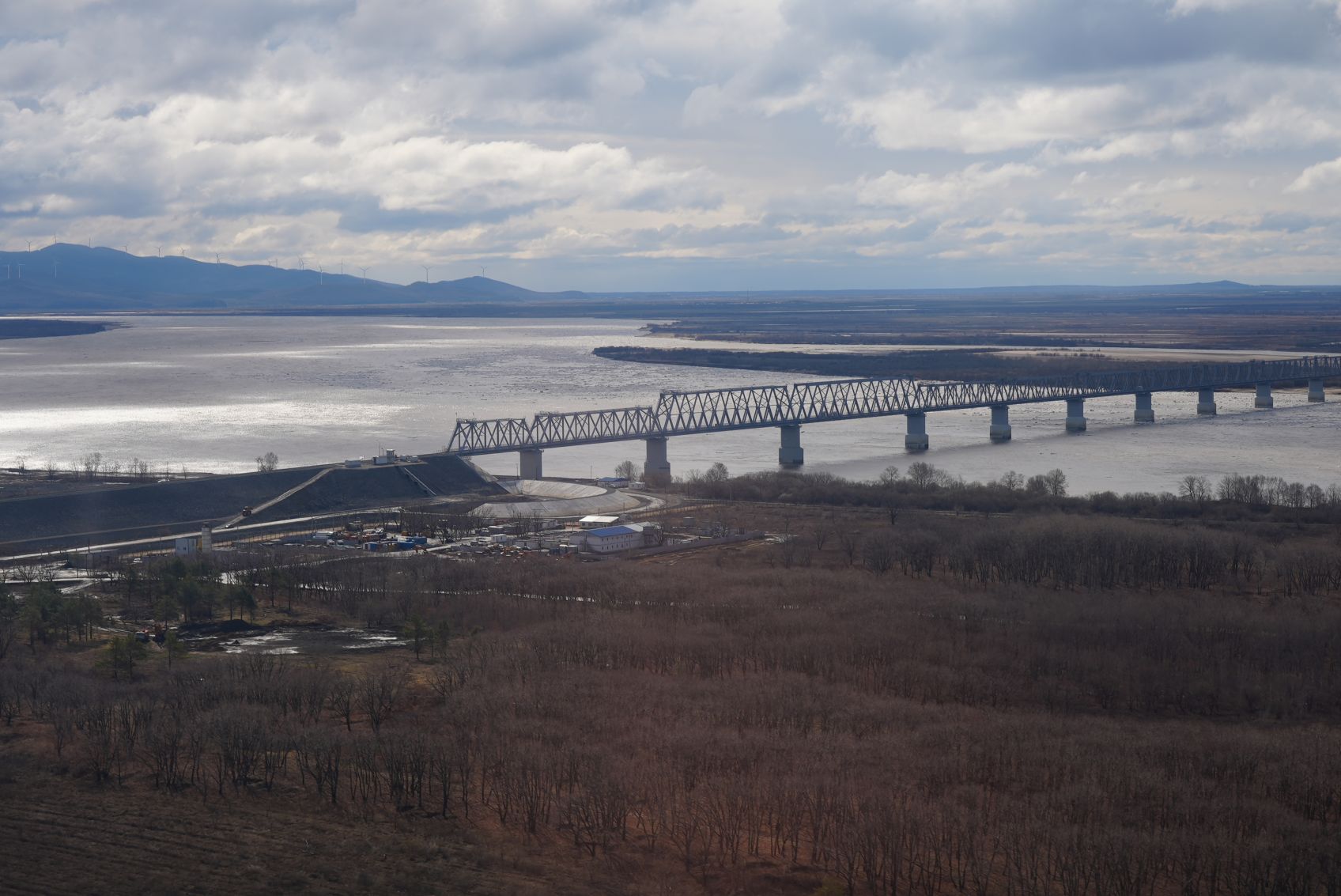

В июне в Амурской области был открыт[5] трансграничный автомобильный мост через Амур, соединяющий Благовещенск и Хэйхэ (КНР). В настоящее время в связи с сохраняющимися эпидемиологическими ограничениями мост доступен только для грузовых перевозок[6]. Напомним, что строительство моста началось в декабре 2016 г., а стыковка российской и китайской частей произошла в мае 2019 г.
Общая протяженность трансграничного мостового перехода составила около 20 км, включая 6 км дороги в Китае, 13 км подъездных путей в РФ. При полной загрузке мост сможет ежедневно обслуживать 630 грузовых автомобилей, 164 автобуса и 68 легковых автомобилей, а пункты пропуска должны обеспечить провоз до 4 млн тонн грузов и проезд 2 млн пассажиров ежегодно.
В строительство было инвестировано 19 млрд рублей, из которых объем инвестиций на российской территории составил 14 млрд рублей (за счет внебюджетных источников)[7]. По завершении строительства пограничный мостовой переход перешел в собственность Амурской области и провинции Хэйлунцзян. Проезд по мосту является платным (плата начала взиматься с 10 августа) – размер платы составляет от 4 тыс. до 9,5 тыс. рублей.
Тем временем группа компаний «Регион» рассчитывает в 2023 г. приступить к строительству логистического центра «Сухой порт Благовещенск» в Амурской области, который должен стать продолжением проекта таможенно-логистического терминала «Каникурган» в районе трансграничного автомобильного моста через Амур «Благовещенск – Хэйхэ». К 2024 г. инвестор планирует выйти на проектную мощность обработки 600 автомобилей в сутки (он также намерен стать резидентом ТОР «Приамурская»). На текущий год намечено проведение инженерных изысканий и начало проектирования объектов.
Проект предусматривает строительство около 7 км железнодорожных путей, контейнерной площадки с возможностью обработки 170 тыс. контейнеров в год, площадки для спецтехники на 350 единиц, а также складов с поэтапным строительством от 300 до 500 тыс. кв. м[8]. На первом этапе реализации проекта собственный автопарк порта должен составить 65 единиц спецтехники.

В июле в Хабаровском крае был введен в эксплуатацию еще один объект с затянувшимися сроками - скоростная автодорога «Обход Хабаровска» протяженностью 50 км (с 3 мостами, 21 путепроводом и 5 развязками). Автодорога связывает три федеральные трассы – «Амур», «Уссури» и «Восток» и обеспечивает выход к портам. При этом «Обход Хабаровска» стал первой платной скоростной автодорогой на Дальнем Востоке (расчетная скорость движения по трассе составляет 120 км/ч). Строительство велось в рамках концессионного соглашения, которое было заключено в декабре 2016 г. (сроком на 15 лет) между правительством Хабаровского края и ООО «Региональная концессионная компания» (РКК, входит в группу «ВИС» И.Снегурова).
фото: пресс-служба правительства Хабаровского края
Стоимость дороги составила 47 млрд рублей, в том числе 18,8 млрд рублей из федерального бюджета и 10,7 млрд рублей из краевого бюджета. Запустить дорогу предполагалось в январе текущего года, учитывая, что разрешение было выдано региональным Минтрансом еще в октябре 2021 г., но запуск был перенесен из-за выявления Ростехнадзором недоработок, таких как неудовлетворительное состояние разметки, мусор, неозелененная полоса отвода и отсутствие благоустройства на отдельных участках.
В группе «ВИС» отмечали, что с ноября 2021 г. работы проводились исключительно за счет средств компании, объясняя задержку возникшими разногласиями в части законности строительства примыкания к автомобильной дороге общего пользования федерального значения А-375 «Восток»[9].
В Якутии все же может быть построена частная железнодорожная ветка до Охотского моря. В июне компания «А-Проперти» приняла положительное решение по вопросу строительства Тихоокеанской железной дороги протяженностью порядка 500 км[10] и порта в Хабаровском крае за собственный счет, но с привлечением кредитных средств. В 2021 г. стоимость объекта оценивалась в 97,1 млрд рублей (с учетом строительства порта[11]). Целевая мощность проекта составляет 30 млн тонн угля в год.
Газпромбанк предоставил «А-Проперти» бридж-кредит в размере 40 млрд рублей сроком до полугода на реализацию проекта. Средства предполагается направить на разработку проектно-сметной документации и проведение строительно-монтажных работ. На сегодняшний день совокупные капитальные затраты на реализацию проекта оцениваются в 136,5 млрд рублей. Запуск железнодорожной ветки и морского терминала намечен на первый квартал 2025 г.
«А-Проперти» с помощью создания собственной железнодорожной инфраструктуры рассчитывает обеспечить своевременный вывоз угля с Эльгинского месторождения в Якутии, так как мощности Восточного полигона ограничены, учитывая в том числе увеличение поставок в направлении дальневосточных портов. ОАО «РЖД» в то же время на фоне планов «А-Проперти» по строительству собственной ветки отказывается от приоритета создания железнодорожных выходов из Якутии – расширения восточного участка БАМа для обеспечения вывоза объемов якутского угля[12].

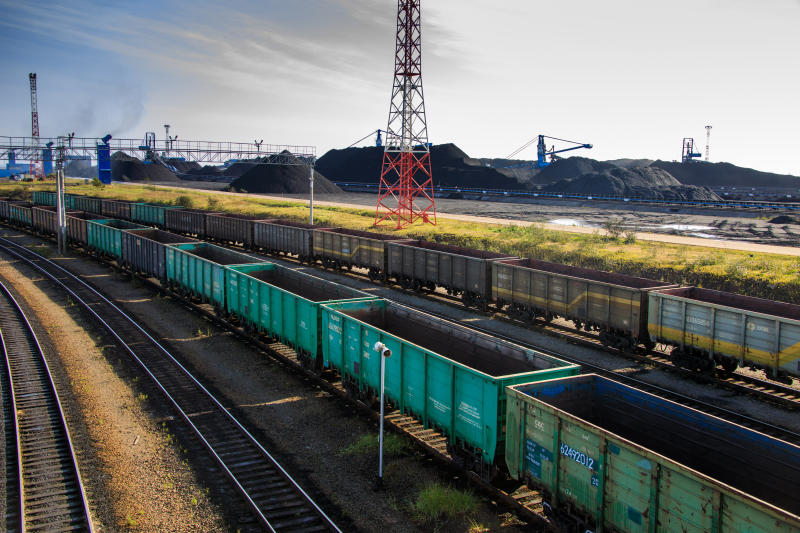

фото: РЖД
При этом другие угольные компании (в первую очередь, «Колмар») настаивают на проведении дополнительных работ для увеличения провозной способности Восточного полигона. Так, предлагается расширить Байкало-Амурскую магистраль и железнодорожную сеть в Хабаровском крае для увеличения отгрузки через порт Ванино, увеличить пропускную способность сухопутных пограничных переходов с КНР. Кроме того, предлагается снизить нагрузку на БАМ за счет поставок по реке Амур путем развития угольного терминала в порту Николаевска-на-Амуре, где уголь может перегружаться с барж на балкеры. Пока транспортировка угля по Амуру осуществляется в небольших объемах (баржами) в адрес китайских потребителей. Минэнерго включило предложения угольщиков в доклад о реализации программы развития угольной промышленности до 2035 г., однако каких-либо конкретных решений не принималось.
Следует отметить, что в 2021 г. объем неперевезенных грузов по БАМу и Транссибу в силу ограниченности их провозной способности составил 70 млн тонн, в 2022 г. при потребности провоза в 258 млн тонн прогнозируемый объем неперевезенных грузов составляет 100 млн тонн. Объем ущерба, наносимого этим экономике, оценивается в 1,5 трлн рублей. Летом текущего года с помощью изменения технологии проведения капремонта пути и минимизации его объемов на Восточном полигоне предполагается в 2022 г. обеспечить дополнительную перевозку 2 млн тонн грузов (технологию планируется применять и в 2023-24 гг.). В связи с этим правительство одобрило предложение «РЖД» сдвинуть сроки программы приведения пути в нормативное состояние с 2030 г. на 2035 г.
При этом предварительная стоимость второго этапа расширения Восточного полигона увеличена до 894,3 млрд рублей, в то время как весной 2021 г. объем инвестиций оценивался предварительно в 719,8 млрд рублей[13]. В текущем году ОАО «РЖД» должно получить из ФНБ 188 млрд рублей на докапитализацию и расширение второй очереди БАМа и Транссиба.
Что касается планируемых проектов, то в мае вновь активизировалось обсуждение возможности строительства моста на Сахалин. В качестве потенциального концессионера называлось ООО «Многофункциональный грузовой район» (МГР)[14]. Проект предполагает постройку железной дороги «Селихин (Хабаровский край) – Ныш (Сахалинская область)» через пролив Невельского. Общая длина ветки с мостом может составить 585 км (мост – 6 км). Стоимость проекта предварительно оценивалась в 540,3 млрд рублей (в том числе мост – 252,8 млрд рублей), не считая порядка 90 млрд рублей инвестиций в железнодорожную инфраструктуру Сахалина.
МГР уже реализует проект в Сахалинской области - выступает концессионером грузового комплекса в Поронайске (концессионное соглашение было утверждено в марте 2021 г.) с угольным, нефтяным и газовым терминалами (мощностью 5 млн тонн угля в год, 5,5 млн тонн нефти в год и 2,8 млн тонн газового конденсата в год), базой снабжения и бункеровочным комплексом.
Между тем консорциум Газпромбанка и ГК «Бамтоннельстрой-Мост» Р.Байсарова («БТС-Мост») предложил президенту В.Путину совместную инициативу по развитию Восточного полигона «РЖД», предполагающую строительство вторых Северомуйского[15] тоннеля (Бурятия, БАМ, проходит сквозь Северо-Муйский хребет) и Кузнецовского тоннеля (Хабаровский край, БАМ на участке «Оунэ - Высокогорная», подъем на Кузнецовский перевал), реконструкцию Кодарского тоннеля (Забайкальский край, БАМ, участок «Витим – Чара», пересекает Кодарский хребет), а также моста через реку Амур в Хабаровском крае. Планируется таким образом увеличить пропускную способность Байкало-Амурской и Транссибирской магистралей до 260-280 млн тонн грузов к 2035 г.
фото: пресс-служба полномочного представителя Президента в ДФО
Консорциум Газпромбанка и компании «БТС-Мост» может инвестировать в проект до 1,5 трлн рублей, хотя его общая стоимость не называлась. В «РЖД» оценивали стоимость расширения провозной способности Восточного полигона до 240 млн тонн (параметры, заложенные «РЖД» в третий этап развития Восточного полигона) в 2,55 трлн рублей, без учета строительства второго Северомуйского тоннеля (его стоимость оценивается в порядка 200 млрд рублей).
В соответствии с оценками потенциального концессионера, реализация проекта позволит увеличить экспорт в страны АТР на 8,3 трлн рублей и нарастить добычу полезных ископаемых к 2025 г. на 220 млн тонн (с приростом выручки добывающей отрасли на 550 млрд рублей), повысить экспортный потенциал перевалки в дальневосточных портах на 180 млрд рублей. Вице-премьер М.Хуснуллин поручил Минтрансу, «РЖД», Газпромбанку и компании «БТС-Мост» в рамках рабочей группы проработать все мероприятия, сроки и условия возврата инвестиций.
Концессия для модернизации Восточного полигона при этом противоречит планам по концессии для строительства моста на Сахалин. Так, в МГР отмечали, что строительство сахалинского моста в 1,5 раза дешевле модернизации восточных участков БАМа и Транссиба («Комсомольск - Ванино», «Волочаевка - порты Приморья»[16]). Тем не менее оба предложения были рассмотрены на заседании комиссии по вопросам реализации проектов развития железнодорожной инфраструктуры Сибири и Дальнего Востока под председательством М.Хуснуллина 31 мая. По итогам заседания предложено рассчитать грузовую базу моста на Сахалин и продолжить развитие порта Поронайск в качестве базы для Северного морского пути. В текущих условиях реализация одновременно двух масштабных проектов является маловероятным сценарием.
Кроме того, глава Минвостокразвития А.Чекунков подчеркнул, что проекты строительства моста на Сахалин, а также железной дороги между Якутском и Магаданом не были включены в Комплексный план модернизации и расширения магистральной инфраструктуры, и реализация данных проектов в правительстве рассматривается как неприоритетная. Для строительства моста на Сахалин в Минвостокразвития считают прежде необходимым актуализовать грузовую базу.
Проект строительства железной дороги между Якутском и Магаданом также на текущем этапе является неопределенным. В Минвостокразвития полагают, что его реализация возможна только с применением механизма концессии. Стоимость может составить от 830 млрд до 1,7 трлн рублей, поскольку не определена трассировка железной дороги.
Тем временем более вероятным все же является планируемое на протяжении длительного времени строительство Ленского моста в Якутии. Возведение моста через Лену было включено в подписанный в июне главой правительства М.Мишустиным план дорожного строительства РФ на период 2023-27 гг. Его также предполагается осуществлять с применением механизма концессии. Общий объем финансирования оценивается в 35,1 млрд рублей. При этом из федерального бюджета на строительство предполагается выделить 16,9 млрд рублей, из регионального бюджета – 9 млрд рублей, а из внебюджетных источников – 9,2 млрд рублей до 2027 г. включительно. В текущем году Якутия получит инфраструктурный кредит на сумму 1,54 млрд рублей на строительство моста.
В настоящее время в Главгосэкспертизе находится на рассмотрении документация по основному этапу строительства. Работы на площадке были уже начаты в 2021 г. (в 2019 г. для реализации проекта был создан консорциум ООО «РТ-Развитие бизнеса» (дочернее предприятие «Ростеха») и группы «ВИС» - «Национальная инфраструктурная компания» (НИК)). В январе 2020 г. НИК была определена правительством Якутии в качестве концессионера строительства (концессионное соглашение будет действовать в течение 25 лет). В декабре 2020 г. Сбербанком была открыта кредитная линия на 25 млрд рублей (сроком на десять лет). Напомним, что автомобильный мостовый переход через Лену должен связать три федеральные и пять региональных автодорог, Амуро-Якутскую железнодорожную магистраль, речной порт и международный аэропорт Якутск.
Дальневосточная компания «Аврора» отчиталась об увеличении перевозок в текущем году - в первом полугодии компания перевезла 524,6 тыс. пассажиров, что на 16% больше, чем за аналогичный период 2021 г. За отчетный период компания выполнила 8 430 перелетов внутри страны, что на 14% больше, чем за аналогичный период годом ранее.
Следует отметить, что в мае в руководстве «Авроры» заявляли о нехватке самолетов для совершения полетов, поскольку после введения санкций США и ЕС были прекращены поставки запчастей и комплектующих для импортной авиационной техники, отменено техобслуживание. Наиболее проблемной авиаперевозчики назвали ситуацию с канадскими самолетами Bombardier. Также генеральный директор компании К.Сухоребрик отметил проблему инфраструктурных ограничений дальневосточных аэропортов.
Парк «Авроры» включает 90 самолетов, из них 50 являются импортными – производства Boeing (США), Airbus (Франция), Bombardier (Канада), Aircraft Industries (Чехия). 13 турбовинтовых самолетов Bombardier использовались для выполнения региональных рейсов, другие авиаперевозчики в РФ не эксплуатируют данные самолеты. В конце июня были озвучены планы поставить «Авроре» до конца 2025 г. восемь лайнеров SSJ 100. В 2024-25 гг. компании должны быть поставлены 16 самолетов Ил-114-300. При этом в июне в ГТЛК предупреждали о рисках задержки поставок лайнеров из-за затянувшегося согласования документов[17].
фото: Международный аэропорт Владивосток
В августе «Аврора» получила патент Росавиации на оперативное техническое обслуживание SSJ 100. В целом, согласно подписанной первым вице-премьером А.Белоусовым дорожной карте, в 2024 г. «Аврора» должна получить 18 самолетов (четыре SSJ 100, восемь Ил-114, четыре L-410 и два «Байкала»), в 2025 г. – 20 самолетов (четыре SSJ 100, восемь Ил-114, четыре L-410 и четыре «Байкала»), в 2026 г. – четыре «Байкала». Также «Аврора» намерена закупить 21 многоцелевой вертолет – десять Ми-171А2 и одиннадцать Ми-171А3.
В начале августа в правительстве было принято решение о разработке комплексной программы по обеспечению авиационной доступности дальневосточных регионов и развитию авиаперевозок с использованием самолетов для местных авиалиний. Вице-премьер, полпред президента в ДФО Ю.Трутнев поручил заняться разработкой Минпромторгу, Минтрансу, Минвостокразвития и правительствам дальневосточных регионов. Программа должна, в частности, включать строительство воздушных судов и их сервисное обслуживание, модернизацию взлетно-посадочных полос в региональных аэропортах и подготовку пилотов и инженерных кадров.
В целях эффективного использования летного ресурса «Аврора» заключила весной код-шеринговое соглашение с иркутской авиакомпанией «Ангара», которая с 7 мая приступила к полетам на самолетах Ан-24 по четырем субсидируемым направлениям – между Хабаровском и Читой, а также между Хабаровском и сахалинскими Охой, Ногликами и Шахтерском. Кроме того, летом компания «СиЛА» начала выполнять полеты из Хабаровска в Благовещенск, Зею и Тынду в Амурской области – на маршрутах, на которых «Аврора» прежде намеревалась задействовать самолеты Bombardier.
При этом в мае, столкнувшись с проблемой поставки самолетов, прекратила деятельность «Авиакомпания «Камчатка» (подконтрольна С.Бачину[18]). Решение было принято после отказа поставить самолеты Cessna Grand Caravan EX модели 208B[19] их производителем – американской компанией Cessna Aircraft Company. Договоры на поставку самолетов в лизинг на срок в 12 лет были заключены в конце 2021 г., лизингодателем выступило подконтрольное Минтрансу АО «Государственная транспортная лизинговая компания» (ГТЛК). Стороны также намеревались оформить опцион еще на девять таких судов с поставкой в 2023-27 гг.
«Камчатка» получила сертификат эксплуатанта, дающий ей право выполнять коммерческие перевозки, летом 2021 г. Предполагалось, что перевозчик будет работать преимущественно на туристических направлениях. При этом парк авиакомпании насчитывал только один самолет Grand Caravan EX 208.
Между тем в Чукотском АО летом текущего года был создан первый в регионе частный авиаперевозчик – компания ООО «Вертикаль 87»[20]. Компания намерена осуществлять пассажирские и грузовые перевозки в статусе резидента Арктической зоны РФ. Объем инвестиций в создание перевозчика превысил 178 млн рублей. Инвестором был приобретен пятиместный вертолет семейства Airbus Helicopters H125 для перелетов в труднодоступные места. Компания также рассчитывает построить ангар для стоянки вертолета, ремонта, техобслуживания и подготовки к полету, установить мобильную топливозаправочную станцию и оборудовать стоянку для снегоболотохода. Ввести в эксплуатацию объекты планируется к осени текущего года.

фото: Международный аэропорт Благовещенск
Что касается модернизации аэропортовой инфраструктуры в регионах, то проекты сталкиваются с увеличением стоимости, в связи с чем требуется дополнительное финансирование. В апреле правительство выделило 700 млн рублей на компенсацию удорожания строительства взлетно-посадочной полосы в аэропорту Благовещенска. Строительные работы были начаты еще в 2019 г., но разработанный в 2015 г. проект утратил актуальность, поскольку сметные расчеты не соответствуют стоимости строительных материалов в настоящее время. Готовность объекта превышает 28% (подрядчик - АО «Гидроэлектромонтаж»).
Главгосэкспертиза РФ в июне одобрила проектно-сметную документацию реконструкции сельских аэропортов Марково и Кепервеем в Чукотском АО (ФКП «Аэропорты Чукотки»). Реконструкция аэропорта Марково (Анадырский район) предполагает строительство нового служебно-пассажирского здания с пропускной способностью 35 человек в час и реконструкцию взлетно-посадочной полосы, рулежной дорожки, перрона комплекса, привокзальной площади, замену светосигнального оборудования и установку метеорологического оборудования. Аэропорт после реконструкции сможет принимать самолеты Bombardier Q400, Ан-24, Ан-26 и Ан-30, для чего спроектирована грунтовая ВПП длиной 1,8 тыс. метров. В настоящее время из аэропорта Марково 1-2 раза в месяц вылетают пассажирские рейсы в Анадырь, в села Чуванское и Ламутское.
Аэропорт Кепервеем (Билибинский район) обеспечивает регулярное сообщение с Магаданом и Анадырем. Его реконструкция включает увеличение длины ВПП до 2,18 тыс. м, а ширины – до 75 м. Аэропорт сможет принимать самолеты Ан-74, Ан-24, Ан-26, Ан-28, Ан-30, Ан-72, L-410, DHC-6, а в зимнее время – Ил-76Т и Ил-18.
Тем временем в Певеке в июле был завершен ремонт части взлетно-посадочной полосы (длиной 1,25 км), начат второй этап её реконструкции. Работы по капитальному ремонту ВПП должны завершиться осенью текущего года[21]. ВПП длиной 2,5 км позволит принимать дальнемагистральные и среднемагистральные воздушные суда. На реконструкцию аэропорта Минтранс выделил 3,6 млрд рублей.
Сахалинская область получила из федерального бюджета инфраструктурный кредит в размере 2,5 млрд рублей на реконструкцию ВПП аэропорта Южно-Сахалинск (подрядчик – московское ООО «Региональная строительная компания»). Строительный контроль за созданием новой полосы будет осуществлять ФБУ «Росстройконтроль». До конца сентября 2025 г. предстоит построить ВПП длиной 3,4 км и шириной 60 м параллельно существующей полосе (в 300 м от нее). Новая ВПП будет способна принимать лайнеры типа Ан-124 и Boeing-747-8F.
Общий бюджет реконструкции сахалинского аэропорта составляет 35 млрд рублей. Инвестором возведения пассажирского терминала является ООО «Красинвест». После завершения реконструкции годовой пассажиропоток должен достичь 5 млн человек, пропускная способность аэропорта увеличится до 800 пассажиров в час.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
[1] Российский фонд прямых инвестиций через Российско-китайский фонд (CIC) – 56,25% в проектной компании, ОАО «РЖД» - 25%, ВЭБ.ДВ – 18,75%.
[2] Оба предприятия входят в группу компаний «Бамтоннельстрой-Мост» Р.Байсарова.
[3] На территории КНР мост присоединен к ветке «Сяньянчуань - Хаюйдао», на территории РФ – к Транссибу.
[4] Особенностью моста является двухколейная конструкция для поочередного пропуска поездов с российской (1 520 мм) и китайской (1 435 мм) шириной колеи.
[5] Соглашение о совместном строительстве моста подписано правительствами РФ и КНР в июне 1995 г., но работы не были начаты из-за отсутствия финансирования. В 2015 г. было подписано соглашение о начале реализации проекта.
[6] Разрешение на ввод моста в эксплуатацию было дано Минстроем РФ в мае 2020 г.
[7] Для строительства была создана совместная концессионная российско-китайская компания «Амур (Хэйлунцзян)», концедентами которой выступили правительства Амурской области и провинции Хэйлунцзян.
[8] Для реализации проекта были выкуплены земельные участки площадью 320 га.
[9] Определением арбитражного суда Хабаровского края от 20 января 2022 г. была признана законность устройства примыкания к федеральной трассе, 20 февраля решение вступило в законную силу.
[10] От Эльгинского месторождения в Якутии до порта Эльга, который планируется разместить в районе мыса Манорский Охотского моря (Хабаровский край, к северу от поселка Чумикан).
[11] Порт Эльга в июне был включен в схему территориального планирования РФ.
[12] Расширение участка БАМа «Тында – Комсомольск – Ванино» стоимостью 332,6 млрд рублей (с учетом средств ФНБ).
[13] В соответствии с утвержденным в апреле 2021 г. паспортом второго этапа.
[14] Подконтрольно М.Скигину (один из бенефициаров «Петербургского нефтяного терминала»). Формально МГР принадлежит компании ООО «Синее море», на паритетных началах подконтрольной АО «Восток» А.Климова и О.Пучковой.
[15] Наиболее протяженный железнодорожный тоннель РФ.
[16] Данные участки оцениваются в 1,03 трлн рублей.
[17] Пока с входящей в ОАК компанией «Ил» был заключен контракт на поставку только трех самолетов (компоновка данных лайнеров уже согласована с «Авророй»).
[18] Партнер В.Потанина, является генеральным директором компании «Васта Дискавери», руководитель девелоперских проектов компании «Интеррос».
[19] Легкий одномоторный самолет на девять пассажирских мест.
[20] Учредитель – Е.Андриишин.
[21] Подрядчик – сербская компания Planum.
Ростислав Туровский, научный редактор EastRussia, профессор ВШЭ, доктор политических наук; Екатерина ШамсутдиноваНа федеральном уровне предлагается увеличивать финансирование и расширять существующие механизмы для поддержки туристической отрасли на Дальнем Востоке, в том числе в части снижения стоимости логистических затрат. При этом существенных инвестиций требует создание туристической инфраструктуры.
В рамках дополнительной государственной поддержки отрасли президент В.Путин в июне поручил до 30 сентября 2022 г. увеличить предельный кэшбэк для туристических поездок в дальневосточные регионы в два раза – до 40 тыс. рублей. Ранее с инициативой об увеличении кэшбэка выступало правительство Якутии, где в том числе заявляли, что такая мера позволит легализовать туристические предприятия, работающие без патента или лицензии. В настоящее время в рамках программы можно вернуть 20% стоимости тура, но не более 20 тыс. рублей.
В целях увеличения турпотока и поддержки отрасли Ростуризм в текущем году запустил чартерные программы (туроператор Fun&Sun, на самолетах авиакомпаний iFly и «Аэрофлот») в Сахалинскую область, Камчатский край, Бурятию, Приморский край. В частности, туры на Камчатку из Москвы были запущены с 10 июня, с 2 июля будут запущены чартеры в Улан-Удэ, с 20 июля – во Владивосток, с 22 июля – в Южно-Сахалинск. В связи с этим вице-премьер, полпред президента в ДФО Ю.Трутнев поручил Ростуризму внести изменения в постановление правительства о субсидировании чартерных авиаперевозок в части возмещения затрат после каждого выполненного рейса.
Тем временем в регионах реализуются проекты по созданию туристической инфраструктуры. Новый резидент ТОР «Горный воздух» в Сахалинской области, компания «СахСпецТорг» рассчитывает реализовать к 2023 г. проект по строительству на горнолыжном курорте в Южно-Сахалинске визит-центра и учебного склона. В визит-центре туристам будут предоставляться услуги проката инвентаря и снаряжения, предлагаться экскурсии по региону и консультации по организации отдыха на острове.
В зимний период предполагается организовать детскую горнолыжную школу. Визит-центр будет размещен у подножья горы Большевик на земельном участке площадью 600 кв. м. Он должен стать вторым основным входом в спортивно-туристический комплекс «Горный воздух». Для организации учебного склона потребуется 8,3 тыс. кв. м. Запуск комплекса намечен на лето 2023 г. Объем инвестиций в проект оценивается в 82,57 млн рублей.
В Приморье с мая началась установка оборудованных сервисом приема оплаты и сетью Wi-Fi туристических информационных киосков с данными на пяти языках (русском, английском, китайском, корейском и японском) о музеях региона, его истории, этнографии, культурных мероприятиях, гостиницах, ресторанах и кафе, общественном транспорте. Их установка осуществляется вблизи основных достопримечательностей. В частности, во Владивостоке предполагается установить 17 киосков, в Находке – шесть, в Уссурийске – пять, в Артеме – три. В 2023-24 гг. Приморский край должен получить средства на инженерную и транспортную туристическую инфраструктуру - свыше 11,5 млн рублей в 2023 г. и более 9 млн рублей в 2024 г.
Однако темпы реализации новых проектов вызывают вопросы. В Генпрокуратуре РФ выступили с критикой темпов развития туристической зоны в Иркутской области. В июне заместитель генерального прокурора РФ Д.Демешин объявил предостережение министру экономического развития и промышленности Иркутской области Н.Гершун в связи с недостаточной реализацией проектов в особой экономической зоне туристско-рекреационного типа «Ворота Байкала». В частности, не были достигнуты запланированные показатели деятельности по числу привлеченных резидентов, объемам произведенных инвестиций и выручки, количеству созданных рабочих мест.
Тем не менее, ОЭЗ «Ворота Байкала» все же пополняется новыми резидентами – в июне в нее были включены три компании. Так, ООО «Талисман Байкал» планирует возвести на берегу озера Байкал в Слюдянском районе пятизвездочную гостиницу на 177 номеров с рестораном, СПА-комплексом и медицинским центром. Компания «Спектр БК» рассчитывает построить в Байкальске гостиницу и коттеджи, а ООО «Планета И» намерено открыть гостиничный комплекс на 30 номеров с рестораном, конференц-залом, спорткомплексом и СПА-центром. Пока в иркутской ОЭЗ зарегистрировано 15 резидентов с общим объемом планируемых инвестиций порядка 13 млрд рублей. Кроме того, компания ООО «Под небом Байкала» (дочернее предприятие ООО «Родной туризм») рассчитывает построить глэмпинг-отель на берегу озера (в Байкальске), инвестировав 118 млн рублей.
В 2023-24 гг. Иркутская область должна получить средства на создание инженерной и транспортной инфраструктуры для туристических кластеров. В том числе предусмотрено более 84,5 млн рублей в 2023 г. и более 753 млн рублей в 2024 г. Средства субсидии будут направлены на мероприятия по строительству подъездных автомобильных дорог, причального сооружения на реке Ангара. Тем временем корпорация «Туризм.РФ» разрабатывает мастер-планы развития туризма в двух районах Иркутской области – Ольхонском и Иркутском. Речь идет о таких туристических территориях, как «Байкал-Выдрино», «Остров Ольхон», «Тальцы».
В рамках туристской территории «Тальцы» (историко-этнографический музей) в Иркутском районе в мае была завершена реконструкция объекта историко-культурного наследия – дома Шукловой, являющегося памятником деревянного зодчества конца XVIII-начала XIX вв. Из областного бюджета на реставрационные работы было направлено 4,6 млн рублей. В дальнейшем дом предполагается использовать в качестве выставочного зала музея.
В Камчатском крае предполагается реализовать ряд туристско-рекреационных проектов в рамках ТОР. При этом для развития проектов, связанных с природными достопримечательностями, требуется увеличение инвестиций в инфраструктуру. К 2027 г. в регионе планируется создать новый туристско-рекреационный центр в соответствии с принципами зеленых технологий «Обитаемая земля» (ООО «Обитаемая земля») на территории Паратунской курортно-лечебной местности с термальными источниками (Елизовский район). Для реализации проекта выбрана площадка бывшего пионерского лагеря «Золотой гектар» в селе Паратунка – в 55 км от Петропавловска-Камчатского и в 35 км от международного аэропорта.
Центр является частью проекта образовательно-научного центра зеленых технологий «Ойкумена», он будет включать базу отдыха с гостевыми домами, бассейном, глэмпингом, визит-центром, эко-фермой, кафе, а также эко-парк, пешеходные дорожки и центр переработки отходов, где туристы смогут ознакомиться с применением зеленых технологий. Объем инвестиций в проект должен составить 187,75 млн рублей. Под строительство комплекса в рамках ТОР «Камчатка» выделен земельный участок площадью около 284 тыс. кв. м.
В качестве гранта от Ростуризма Камчатский край получил более 186 млн рублей в рамках нацпроекта «Туризм и индустрия гостеприимства». Средства должны быть направлены на создание новых туристических маршрутов и модульных средств размещения. В том числе 63 млн рублей будет вложено в реализацию общественных инициатив по развитию туристической инфраструктуры, 67 млн рублей – в создание кемпингов и автокемпингов, 55 млн рублей – в создание инфраструктуры. Также Камчатка получит финансирование из федерального бюджета в 2022-24 гг. на создание инженерной и транспортной инфраструктуры для туристических кластеров - в текущем году объем финансирования составит свыше 2,7 млрд рублей, в 2023 г. – 672,8 млн рублей и в 2024 г. – свыше 2,1 млрд рублей.
Следует отметить, что камчатские власти вводят плату за посещение природных парков («Быстринский», «Ключевской», «Налычево», «Южно-Камчатский») для приезжающих в регион туристов. Полученные средства предполагается направлять на развитие инфраструктуры в границах особо охраняемых природных территорий.
При этом в регионе не удалось реализовать проект по созданию еще одного туристического авиаперевозчика. В мае прекратила деятельность «Авиакомпания «Камчатка» (подконтрольна С.Бачину[1]) в связи с отказом поставить самолеты Cessna Grand Caravan EX модели 208B[2] их производителем – американской компанией Cessna Aircraft Company, в результате санкций. Договоры на поставку самолетов в лизинг на срок в 12 лет были заключены в конце 2021 г., лизингодателем являлось подконтрольное Минтрансу АО «Государственная транспортная лизинговая компания» (ГТЛК). При этом изначально стороны намеревались оформить опцион еще на девять таких воздушных судов с поставкой в 2023-27 гг.
Летом прошлого года «Камчатка» получила сертификат эксплуатанта, который давал ей право выполнять коммерческие перевозки. Парк авиакомпании насчитывал только один самолет Grand Caravan EX 208. Таким образом, лидирующие позиции на рынке туристических перевозок в крае сохраняются за местной компанией «Витязь-Аэро», возобновившей полеты весной текущего года. Авиапарк компании насчитывает более 20 вертолетов Ми-8 и Ми-2.
В регионе предполагается развивать круизный туризм. В мае Ю.Трутнев поручил Минвостокразвития подготовить предложения по изменению законодательства в целях ускоренного развития данного направления совместно с операторами круизных судов, а Минтрансу совместно с Росморречфлотом и камчатским правительством было поручено проработать вопрос создания портовой инфраструктуры для приема и обслуживания круизных судов на территории края.
Тем временем в Магаданской области группа компаний «Морской волк» реализует проект по созданию центра обслуживания маломерных судов и марины вместимостью до 90 судов в бухте Нагаева в Магадане. Площадь защищенной акватории должна составить 1,8 га. В то время как инвестор намерен обеспечить создание крытых общественных пространств (в том числе детской развлекательной зоны) и площадки для рыбаков-любителей, правительство региона займется обустройством гидротехнических сооружений, инфраструктуры, вопросами энергетического комплекса.
В Забайкальском крае дополнительную господдержку может получить туристический проект по созданию лэнд-арт парка «Тужи» в Хилокском районе (около села Укурик). Региону из федерального бюджета будет предоставлено 149,6 млн рублей на данные цели – на создание необходимой инфраструктуры и благоустройство, в том числе энергоснабжение. По поручению Ю.Трутнева содействие в развитии проекта должны оказать ПАО «РусГидро» и Минвостокразвития. Парк был открыт для посещения в августе 2021 г.[3], в текущем году начато возведение гостевых корпусов, спортивных сооружений, дома традиционной восточной медицины, а также новых арт-объектов в парке активностей «Луу» и центра креативных индустрий.
Также в рамках ТОР «Забайкалье» ООО «Здравницы Забайкалья» работает над модернизацией бальнеологического санаторно-курортного комплекса в селе Кука (в 60 км от Читы), расположенного вблизи одноименного минерального источника (в долине ручья Кислый Ключ). Вместимость обновленного комплекса должна составить 174 человека, он будет включать четыре жилых корпуса и четыре коттеджа, ресторан, реабилитационные залы, ванный комплекс, SPA-комплекс. Объем инвестиций в проект оценивается в сумму порядка 900 млн рублей.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
[1] Партнер В.Потанина, является генеральным директором компании «Васта Дискавери», руководителем девелоперских проектов компании «Интеррос».
[2] Легкий одномоторный самолет на девять пассажирских мест.
[3] В 2020 г. в рамках «Дальневосточной субсидии» было выделено 18 млн рублей.
Крупные проекты в авиационной отрасли могут столкнуться с переносом сроков в связи с влиянием санкций. Власти рассчитывают оказать самолетостроению дополнительную поддержку, для данных целей потребуется дополнительное финансирование.
В июне текущего года правительством была утверждена программа развития авиатранспортной отрасли до 2030 г. (ее курирует первый вице-премьер А.Белоусов). Общий бюджет программы составляет 770 млрд рублей, включая 150 млрд рублей до конца 2022 г. Программа предусматривает такие меры поддержки отрасли, как снижение затрат российских лизинговых компаний на погашение процентов по займам, полученным на закупку самолетов и вертолетов, снижение затрат авиакомпаний на уплату лизинговых платежей за воздушные суда и затрат на их обслуживание, создание развитой сети послепродажного обслуживания самолетов, вертолетов и двигателей, а также развитие внутренних перевозок за счет самолетов российского производства.
В Иркутской области претендуют на дальнейшее развитие компетенций в сфере авиастроения. В частности, в сентябре планируется начало работы двух инженерных классов по авиастроению на базе школ №33 и №39 Иркутска. Предполагается организация сотрудничества с Иркутским национальным исследовательским техническим университетом (ИРНИТУ), индустриальным партнером должен выступить учебно-производственный центр Иркутского авиационного завода. Зачисление в классы планируется осуществлять с помощью конкурсного отбора.
Кроме того, в июне ИРНИТУ и Иркутский авиационный завод «Корпорации «Иркут» подали на конкурс Минобрнауки РФ заявку на создание инженерной школы передовых авиастроительных технологий в целях разработки нового оборудования и средств оснащения авиазаводов. В рамках Высшей инженерной школы предполагается открыть пять новых программ магистратуры по направлениям машиностроения, самолето- и вертолетостроения, технической эксплуатации летательных аппаратов и двигателей. Иркутский авиазавод намерен инвестировать в проект 100 млн рублей, еще 5 млн рублей направит АО «Промтех-Иркутск». Согласно планам, до 2030 г. более 1,5 тыс. выпускников школы смогут трудоустроиться на отраслевые предприятия, до 2025 г. более 200 преподавателей ИРНИТУ пройдут программы повышения квалификации и стажировки, а программы дополнительного образования в школе освоят свыше 600 действующих инженеров.
При этом в регионе планируется наладить ремонт двигателей самолетов Ан-24 и Ан-26, перевезя оборудование из закрывающегося завода гражданской авиации №412 в Ростовской области (по решению собственника – группы «Агроком» И.Саввиди). О таком намерении заявляли в иркутской авиакомпании «ИрАэро». Сама авиакомпания эксплуатирует 15 самолетов Ан-24 и Ан-26. Ранее в компании высказывали опасения по поводу возможной приостановки полетов на данных самолетах из-за проблем с ремонтом двигателей АИ-24[1]. Возможность ремонта двигателей после закрытия ростовского предприятия сохраняется только на Арамильском авиационном ремонтном заводе (Свердловская область), принадлежащем «Объединенной двигателестроительной корпорации» «Ростеха», но данное предприятие выполняет преимущественно оборонные заказы[2] и не справится с дополнительными объемами работ[3], учитывая, что Ростовский завод гражданской авиации ежегодно ремонтировал порядка 60 двигателей.
В марте генеральный директор «ИрАэро» Ю.Лапин в направленном главе Минпромторга Д.Мантурову, главе Росавиации А.Нерадько и полпреду президента в Сибирском ФО А.Серышеву письме указывал, что имеющиеся у перевозчика воздушные суда могут прекратить эксплуатироваться через пять-шесть месяцев. А.Нерадько попросил председателя совета директоров Ростовского завода гражданской авиации С.Сапотницкого предложить меры по переносу производства на другие профильные предприятия в краткие сроки.
На проблемы при поддержания летной годности Ан-24/26[4] после закрытия ростовского предприятия указывали также в «КрасАвиа» и авиакомпании «АЛРОСА». Пока данные самолеты не имеют альтернативы на региональных авиалиниях, ранее срок их службы был продлен – с 50 до 60 лет для Ан-24 и с 40 до 50 лет для Ан-26.
Между тем предприятия «Объединенной авиастроительной корпорации» в Хабаровском крае в целях привлечения новых специалистов в текущем году рассчитывают три раза повысить заработную плату работников. Так, на Комсомольском-на-Амуре авиационном заводе (КнААЗ) в этом году трижды запланирована индексация тарифных ставок и окладов всем категориям персонала. Первый этап повышения на 10% был реализован в апреле, в июле прошла индексация на 10%, в сентябре планируется провести индексацию на 4% (средняя зарплата производственного персонала составит 83,2 тыс. рублей). Поэтапный рост зарплаты был также намечен в производственном центре «Иркута». На КнААЗе сообщают об обеспеченности гособоронзаказом до 2028 г. В текущем году на предприятии предполагается также выпустить десять пассажирских лайнеров SSJ 100, укомплектованных двигателями Sam-146 из имеющихся запасов. Восемь из лайнеров должны быть поставлены «Авроре»,
В апреле были расширены границы ТОР «Комсомольск» для организации комплексного центра развития производства региональной и беспилотной авиации и организации выпуска многоцелевого самолета ЛМС-901 «Байкал», который предполагается использовать в качестве замены Ан-2 для грузовых перевозок, спасательных, лесопатрульных и мониторинговых работ, медицинской транспортировки.
Весной текущего года являвшийся тогда вице-премьером Ю.Борисов допустил, что серийное производство гражданских самолетов МС-21 может быть сдвинуто на один-два года в связи с отказом американской компании Pratt&Whitney (PW) от поставок. Двигатели предполагается заменить ПД-14 российского производства. В «Объединенной авиастроительной корпорации» (ОАК, «Ростех») отмечали, что Pratt&Whitney поставила только два комплекта двигателей, вместо ожидаемых восьми (по заключенным ранее контрактам). Таким образом, в текущем году могут быть сданы только два самолета МС-21 из четырех планировавшихся.
Следует отметить, что в июле 2019 г. ПАО «Корпорация «Иркут» (входит в ОАК) объявило о заказе на поставку United Technologies (подразделение PW) 20 комплектов маршевых силовых установок (по два двигателя PW1400G в каждом) для МС-21. В материалах госзакупки было указано, что двигатели предназначались для самолетов, заказанных авиакомпаниями «Аэрофлот» и Red Wings. Стоимость контракта с учетом маркетинговых скидок составила 240,860 млн долларов (по 12 млн долларов за комплект). Закупка, тем не менее, была отменена, а в декабре 2019 г. появился новый тендер на 101 млн долларов, в котором число комплектов сократилось до восьми единиц, каждый из них подорожал до 12,6 млн долларов.
При закрепленном контрактом курсе доллара в 64,14 рубля стоимость контракта составила 6,478 млрд рублей. Из них «Иркут» должен был выплатить 1,255 млрд рублей в 2020 г. и еще 5,223 млрд рублей - в 2021 г. По неподтвержденным данным, заказчиком полностью были оплачены только два комплекта, которые предположительно должны быть поставлены для самолетов входящей в «Аэрофлот» «России».
Кроме того, эксперты отрасли опасаются возникновения трудностей при эксплуатации американского двигателя в условиях санкций, т.е. без поддержки разработчика. Преимуществом исходно разработанного в 2010 г. двигателя PW является экономия топлива в 15% по сравнению с турбовентиляторным двигателем.
На сегодняшний день твердые заказы на МС-21 есть у авиакомпаний Red Wings (16 лайнеров), «ИрАэро» (10 самолетов), лизинговых компаний «ВЭБ-Лизинг», «Сбербанк лизинг», «Ильюшин финанс». Напомним, что самолет с турбинами импортного производства и крыльями из импортных композитов получил базовый сертификат типа[5] в декабре 2021 г.
Будучи на посту вице-премьера, Ю.Борисов сообщал о планах выпустить первые шесть серийных самолетов МС-21 в 2024 г., а с 2029 г. выпускать в Комсомольске-на-Амуре по 72 таких лайнера в год. Также сообщалось, что в 2024 г. должно начаться серийное производство самолетов «Суперджет Нью» (SSJ-New), оснащенных российскими двигателями ПД-8, бортовым радиоэлектронным оборудованием и системами. На 2023 г. намечена их сертификация. При этом в программе развития отрасли заложено ежегодное снижение цен на самолеты на 2% (начиная с 2026 г. по 2030 г.), за счет увеличения серийного выпуска.
Глава ОАК Ю.Слюсарь в апреле сообщил, что первый полет лайнера SSJ 100 c российским двигателем ПД-8 должен состояться в первом квартале 2023 г. Поставка двигателей запланирована на конец текущего года. Ранее на SSJ 100 был установлен двигатель SaM146, большая часть элементов для которого производилась французским предприятием Snecma. В конце марта компания сообщила о прекращении поставки запчастей и обслуживания двигателей для SSJ 100 в связи с санкциями.
В июне в ОАК определились с перечнем основных компонентов, необходимых для импортозамещенной версии SSJ 100 – они включают системы кондиционирования воздуха, оборудование для гидравлической и противообледенительной систем, устройства для пассажирского салона и кабины экипажа, бортовое радиоэлектронное оборудование, элементы вспомогательной силовой установки и системы регулирования давления, светотехнику, шасси и аварийно-спасательное оборудование. В целом список включает 64 наименования комплектующих и 24 компании-поставщика, включая структуры «Ростеха» (в частности, «Аэроприбор Восход» и Московский институт электромеханики и автоматики) и частные компании, специализирующиеся на выпуске авиакомпонентов. В мае «Объединенная двигателестроительная корпорация» (ОДК) завершила стендовые испытания первого опытного образца двигателя ПД-8. Во время испытаний в ОДК провели отладку систем автоматического управления и стабилизировали запуск двигателя.
Стоит отметить, что из порядка 200 лайнеров SSJ 100 в коммерческой эксплуатации в настоящее время находятся 170. Его наиболее крупным эксплуатантом является авиакомпания «Россия» (группа «Аэрофлот») с 71 лайнерами, Red Wings («Ростех») эксплуатирует 16 таких самолетов, «Азимут» - 15 лайнеров, «Ямал» - 15, «ИрАэро» - семь. «Якутия» совершает полеты на двух из пяти имеющихся у нее в лизинге SSJ 100. Текущая версия SSJ 100 примерно на 70% состоит из импортных комплектующих, в частности, порядка 28% комплектующих обеспечивает французский концерн Safran. В 2020 г. в «Ростехе» оценивали комплекс работ по разработке новой версии лайнера в 120-130 млрд рублей с учетом замены двигателей на ПД-8. В отрасли допускают, что значительную часть уже выпускаемых в стране комплектующих придется адаптировать под SSJ 100, и в этом случае потребуется приведение их в соответствие с нормами гражданской авиации.
В апреле авиакомпания «ИрАэро» предупреждала о наличии рисков остановки полетов лайнеров SSJ 100 в связи с проблемами с ремонтом двигателей в условиях санкций. Генеральный директор авиакомпании Ю.Лапин заявлял, что авиакомпании не могут обеспечить ремонт и поддержание технической годности двигателей SaM146 (российско-французского производства, компания PowerJet[6]). Ю.Лапин обратился к губернатору Иркутской области И.Кобзеву с идеей предложить правительству передать все полномочия по ремонту моторов и отгрузке запчастей для них «Объединенной двигателестроительной корпорации».
После введения санкций компания PowerJet приостановила действие договоров с «ОДК-Сатурн», запретила ей отгрузку российским компаниям любой продукции, в связи с чем «ОДК-Сатурн» отказалась принимать на ремонт двигатели SSJ 100. «ИрАэро» не может получить оплаченные запчасти, находящиеся на складе «ОДК-Сатурн», так как они принадлежат PowerJet. Тем не менее, в «Ростехе» не согласились с утверждениями «ИрАэро» о наличии серьезных проблем с ремонтом. В госкорпорации заявили о ведении работы для обеспечения бесперебойного сервисного обслуживания самолетов, но о каких-либо конкретных мерах не сообщалось.
Что касается производства вертолетов, то в июле «Рособоронэкспорт» и холдинг «Вертолеты России» («Ростех») заключили договор на производство и поставку на экспорт партии модернизированных вертолетов Ми-171Е производства Улан-Удэнского авиационного завода. Обновленные машины имеют улучшенную силовую установку и увеличенную грузоподъемность, а также более современное бортовое радиоэлектронное оборудование. В конце прошлого года КНР была поставлена первая партия из двух вертолетов Ми-171 с высотными двигателями ВК-2500-03. Контракт предусматривает поставку шести вертолетов – четыре машины должны быть поставлены Китаю до конца текущего года.
Кроме того, в мае У-УАЗ передал компании «Нацпромлизинг-Инвест» два вертолета Ми-8АМТ, которые будут эксплуатироваться «Газпром авиа». Заказчику в целом было поставлено шесть из 18 предусмотренных договором от 2019 г. вертолетов.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
[1] Самолеты Ан-24 и Ан-26 оснащены двумя турбовинтовыми двигателями АИ-24 украинского производства (ОАО «Мотор Сич»).
[2] До 2013 г. завод принадлежал Минобороны.
[3] О ремонте двигателей на Арамильском заводе договорились в «Чукотавиа» и «Полярных авиалиниях».
[4] В РФ в эксплуатации находится 100 самолетов Ан-24/26 (87 из них эксплуатируется коммерческими авиакомпаниями). В том числе они используются в рамках программ по субсидированию авиаперелетов на Дальнем Востоке.
[5] Сертификат типа – документ, выдаваемый государством разработчика воздушного судна для определения типовой конструкции воздушного судна и подтверждения соответствия данной конструкции нормам летной годности данного государства.
[6] Совместное предприятие французской Safran Aircraft Engines и «ОДК-Сатурн». PowerJet в том числе предоставляет услуги по послепродажному обслуживанию двигателей. Некоторые части мотора производятся и ремонтируются во Франции.
В правительстве обсуждаются дополнительные меры поддержки отрасли, связанные в том числе с ограничениями в поставках импортного оборудования. В марте вице-премьер Ю.Трутнев допустил возможность применения сниженной процентной ставки для предприятий, строящих краболовные суда на Дальнем Востоке. Росрыболовству было поручено представить предложения по субсидированию процентной ставки по кредитам инвесторам, строящим рыбопромысловые суда в рамках программы инвестиционных квот.
Для судостроения негативный эффект несут ограничения США и ЕС на импорт Россией судового комплектующего оборудования. Ю.Трутнев также поручил Минпромторгу и АО «Объединенная судостроительная корпорация» подготовить план-график по импортозамещению санкционных судовых узлов и компонентов на дальневосточных судостроительных заводах, поставка или замена которых на альтернативные аналоги невозможна. В санкционные списки ранее вошли предприятия Объединенной судостроительной корпорации – Хабаровский судостроительный завод (ХСЗ) и Амурский судостроительный завод (АСЗ).
В апреле Ю.Трутнев поручил Минпромторгу, Минфину и ОСК подготовить план финансового оздоровления ХСЗ. На заводе в настоящее время строятся краболовные судна для магаданской компании «Маг-Си Интернешнл» (один из двух краболовов – «Омолон», был спущен на воду в мае), их готовность составляет более 60%, а сдача намечена на 2023 г. Также на предприятии ведется подготовка к закладке технического судна – земснаряда для ФБУ «Администрация Амурводпуть».
Вице-премьер Ю.Трутнев также просил руководство предприятия представить предложения по строительству круизных пассажирских морских судов для Курильских островов с обоснованием стоимости выполнения заказа. Следует отметить, что в настоящее время есть регулярные рейсы между Сахалином и Курилами, которые осуществляют новые грузопассажирские теплоходы проекта PV22 – «Адмирал Невельской» и «Павел Леонов» (были построены по заказу компании «Сахалинлизингфлот» на Невском судостроительно-судоремонтном заводе в Ленинградской области), а также построенный в 1991 г. в Польше теплоход «Игорь Фархутдинов».

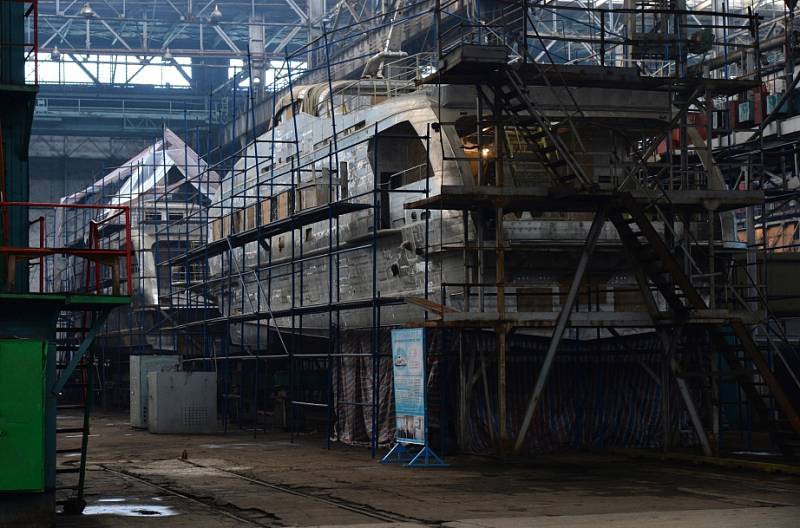

Тем временем Амурский судостроительный завод в настоящее время полностью загружен заказами, в основном – оборонными: в 2021 г. на нем были заложены два корвета проекта 20380 и проекта 20385 – «Грозный» и «Буйный», в июне состоялась закладка нового корвета «Разумный» (проект 20385), а в июле – закладка корвета «Быстрый» (проект 20385) для Тихоокеанского флота. Также на предприятии строится спасательное судно MPSV06 для Морспасслужбы.
Следует отметить, что на Амурском судостроительном заводе в рамках программы модернизации планируется построить новый транспортно-спусковой док вместо пришедшего в негодность и новый док-понтон с улучшенными характеристиками. На строительство транспортно-спускового дока будет выделено 8,2 млрд рублей из федерального бюджета, о чем на минувшей неделе сообщил генеральный директор АСЗ В.Кулаков. Также предусмотрен капитальный ремонт гидротехнического узла, отвечающего за вывод из цеха и перевод заказов к достроечному пирсу.
Ранее Росрыболовство и Минсельхоз подготовили изменения в нормативно-правовые акты в части продления на два года срока реализации проектов по строительству судов, поскольку при создании рыбопромыслового флота в рамках инвестквот в структуре материалов и оборудования 50% занимают импортные комплектующие.
При этом в конце марта Росрыболовство совместно с Минпромторгом, ОСК и представителями отрасли сформировали рабочую группу по импортозамещению в строительстве рыбопромысловых судов. Эксперты отрасли отмечают, что серьезное влияние санкций на судостроение в РФ произойдет уже в 2023 г., при этом в наибольшей степени оно отразится на строительстве гражданских судов – рыболовных, краболовных, пассажирских и научных. На сухогрузных судах, тем временем, меньше импортного оборудования. Также в меньшей степени может пострадать сектор гособоронзаказа.
В частности, в текущем году ожидается сохранение уровня сдачи гражданских судов в РФ на уровне 2021 г. – 50 судов, поскольку часть из них уже находится в высокой степени готовности, и закупка ключевого иностранного оборудования осуществлена. При этом сроки строительства судов, планируемых к сдаче в 2023-25 гг., могут сдвинуться, поскольку замена импортного судового комплектующего оборудования потребует перепроектирования и времени на изготовление и монтаж нового оборудования, что в свою очередь значительно увеличит стоимость судостроения (на 20-40% на фоне инфляции). В частности, в РФ не налажено производство судового рыбоперерабатывающего оборудования (рыбные фабрики). По данным Росрыболовства, перепроектирование в большинстве случаев требуется для силовых энергоустановок, навигационного и промыслового оборудования, а также двигателей.
Следует отметить, что в прошлом году в целом наблюдался спад в гражданском судостроении РФ. Так, рынок гражданского судостроения сократился на 43%, до 273 тыс. тонн (в отсутствие сдачи крупнотоннажных судов на ССК «Звезда»). Напротив, в военном кораблестроении зафиксирован рост – на 15%, до 80 тыс. тонн (максимальное значение за последние восемь лет).
Предложения о поддержки верфей в сложившихся условиях включают установление моратория до 2024 г. на возврат основного долга и уплату процентов по кредитам на строительство судов, которое верфи приостанавливают из-за санкций (предложение ВАРПЭ), докапитализацию верфей, разрешение беспошлинного ввоза оборудования, освобождение от НДС (предложения Ассоциации судовладельцев рыбопромыслового флота). Общий объем оборудования для строящихся рыбопромысловых судов, заказанного за границей, превышает 140 млрд рублей (из них 25 млрд рублей уже оплачено). Вице-премьер, глава Минпромторга Д.Мантуров предлагал выделить на перепроектирование судов под российское оборудование 7 млрд рублей.
В Минвостокразвития считают необходимым предоставление преференций для отрасли судоремонта – снижение страховых взносов с 30% до 7,6% в Арктической зоне РФ. В ведомстве отмечают наличие дефицита судоремонтных мощностей для обеспечения достаточных объемов перевозки грузов по Северному морскому пути (по плану - 90 млн тонн грузов к 2024 г.)
В рамках преференциальных экономических режимов создаются производства, направленные на развитие отрасли, в том числе производство необходимых компонентов, однако пока их мощности ограничены. Новый резидент СПВ - ООО «Международный инновационный центр морских конструкций и судоремонта» (МИЦ МКС) - в сентябре 2023 г. намерен приступить к ремонту в Советской Гавани Хабаровского края рыболовного и транспортного флота, к строительству краболовов по собственному проекту и изготовлению закрытых секций судов для судостроительного комплекса «Звезда». На четвертый квартал 2024 г. намечен выход предприятия на проектную мощность – производство порядка 30 тыс. тонн металлоконструкций в год, строительство десяти судов и ремонт от 12 судов. Объем инвестиций в проект оценивается в 2,2 млрд рублей. На предприятии планируется осуществлять ремонт транспортного флота – буксиров, танкеров, сухогрузов, а также рыболовных судов.
Тем временем ООО «Навада резидент» в рамках СПВ рассчитывает открыть во Владивостоке производство по импортозамещению запчастей, узлов и машин для рыбоперерабатывающего оборудования, устанавливаемых в том числе на рыбопромысловых судах в ДФО. Инвестор также намерен создать совместный с ФГБОУ «Дальрыбвтуз» (региональный отраслевой университет Росрыболовства) учебный центр по подготовке специалистов по наладке и ремонту рыбообрабатывающего оборудования. Объем инвестиций должен составить 59 млн рублей, предприятие предполагается запустить в текущем году.
В Камчатском крае холдинг «Норебо» (его дочерняя компания – «Рем-Нова ДВ») реализует проект создания судоремонтного комплекса на площадках действующих судоремонтных предприятий «Петропавловск-Камчатский судоремонтный завод» и «Судоремсервис». Первый этап реализации проекта предполагается завершить до 2024 г., второй – до 2027 г. Ежегодный объем ремонта и технического обслуживания должен составить свыше 60 морских судов разного класса. Для реализации проекта правительством РФ решено расширить границы ТОР «Камчатка».
Что касается процесса строительства Жатайской судоверфи (ЖСВ) в Якутии, то в настоящее время смонтирована основная масса металлоконструкций, ведутся строительство блока корпусных производств (отставание от графика – более двух месяцев), работа по укреплению и усилению металлоконструкций, подготовка к монтажу рельс для площадки спуска судов. Следует отметить, что Якутия получит в собственность 100% «Жатайской судоверфи» (в настоящее время 82,19% - у Росимущества, совладельцами являются «Корпорация развития Якутии» и ПАО «Ленское объединенное речное пароходство), что позволит республике управлять процессами по контрактам и следить за соблюдением сроков. Подрядчики (ООО «Элтера», ООО «Гарт», ООО «Русстрой») в рамках строительства столкнулись с увеличением цен на металлоконструкции и их доставку в республику. По состоянию на апрель готовность объекта составляла 34%.
Прежде Минпромторг предлагал сдвинуть с 2021 г. на 2023 г. завершение строительства Жатайской судоверфи из-за проблем с финансированием. Отставание от графика было связано с несвоевременным привлечением кредитных средств для покупки оборудования, вызванным тем, что компания не могла получить гарантии Якутии в части компенсации затрат на оплату основного долга и процентов по кредиту, а также в связи с отказом Росимущества согласовать проведение конкурса на привлечение кредитных средств из-за внесения АО «Жатайская судоверфь» в прогнозный план приватизации федерального имущества на период до 2023 г. Срыв сроков также связывали с низкими температурами в зимний период и пандемийными ограничениями. На судоверфи в Якутии планируется ежегодно строить десять речных судов, модернизировать шесть судов, утилизировать по два списанных судна, выполнять 432 тыс. нормо-часов ремонта и межнавигационного обслуживания.
Подробную информацию и аналитику по этой и другим актуальным темам можно найти в еженедельном бюллетене EastRussia.
По данным Росстата, в 2023 году Дальний Восток посетили 6,3 млн туристов. Это значительно превышает показатели 2022 года. Макрорегион становится популярнее с каждым годом. О том, можно ли интересно и доступно путешествовать по ДФО, и как сделать это без вреда для достопримечательностей и впечатлений, рассуждает организатор путешествий на Дальний Восток, тревел-блогер Дмитрий Куликов (Oktagon).
Если говорить о городах с точки зрения интересности для туристов на Дальнем Востоке, то самый интересный, безусловно, Владивосток. Если говорить о природных достопримечательностях, то, конечно, это же это Камчатка, Курилы, Чукотка, но для среднего туриста цена там будет высокой по сравнению с любым туром по России. Цена путешествия по Дальнему Востоку или Арктическим территориям всегда в разы выше, например, чем путешествие по Кавказу — себестоимость очень высокая: рабочей силы, то есть гидов, водителей; питания, размещения и топлива. При этом есть сложности доступа к тем или иным районам, суровые условия — из-за этого цена путешествия значительно повышается.
Самым дорогим регионом для путешествия по Дальнему Востоку является Чукотка. Например, экскурсия, чтобы посмотреть на китов, обойдется в 30-35 тыс. рублей на человека. На Камчатке похожая история будет стоить 10-12 тыс. рублей.
Важен и вопрос логистики: на Камчатку достаточно прилететь прямым рейсом в Петропавловск и оттуда взять большой тур на семь-десять дней или одиночные экскурсии. А на Чукотку доступен только групповой тур, когда прилетаешь в Анадырь, а дальше встанет вопрос логистики, потому что в самом Анадыре смотреть особо нечего — вокруг тундра, и все. Киты рядом не обитают. Самая крайняя восточная точка России находится достаточно далеко, до нее надо лететь. А из-за непредсказуемой и очень суровой погоды бывает, что туристы ждут вылета от одного дня до недели. Лететь приходится до аэропорта Лаврентия и оттуда уже отправляться на какую-то экскурсию, например, к мысу Дежнева или смотреть на китов.
Получается, что чем южнее, тем дешевле путешествие. Юг Дальнего Востока — это Владивосток, выше Хабаровский край с Шантарскими островами. Но там нужно сразу закладывать стоимость тура в 250 тыс. рублей, где все включено: питание, экскурсии, трансферы, перелет из Хабаровска. Затем идут Курилы и Камчатка, однако там будет дешевле отдохнуть, потому что это более цивилизованная история: можно жить в отеле и каждый день бывать на экскурсии. На Шантарах же это автономное путешествие в полутысячах км от ближайшего населенного пункта. Самое дорогое, как я уже указывал — Чукотка с ее сложной логистикой. Путешествие в этот регион обычно начинается от 250 тыс. рублей.
Во Владивостоке же можно снять отель (есть, как очень дорогие — 50-60 тыс. рублей в сутки, так и дешевые, например, можно снять квартиру от пяти тыс. рублей в сутки), самому погулять по городу, воспользоваться общественным транспортом, выйти на небольшую морскую экскурсию, посетить сафари-парк, океанариум, музеи, достопримечательности. Путешествие во Владивосток можно назвать альтернативой посещения нашего самого западного города — Калининграда, который очень популярен у туристов.
На Дальнем Востоке туристу, по моему мнению, обязательно нужно посетить Владивосток, Камчатку, а также не менее впечатляющую, но еще слабо изученную историю — Северные Курилы — Парамушир, Онекотан, остров Атласова. Это три самых интересных острова северных Курил. При этом все их можно посетить за одно путешествие. Также обязательно нужно увидеть невероятно красивый остров Итуруп — самый комфортный остров на Курилах: там много гостиниц, есть несколько ресторанов, хорошие грунтовые дороги ко всем достопримечательностям — доехать можно легко и быстро. Все это можно назвать мини-версией Камчатки, Йеллоустона. А впечатлений производит не меньше, чем Камчатка, которая уже стала туристическим брендом в масштабах всей страны,
Да, пока не все красоты Дальнего Востока доступны туристам. Нужно больше отелей, больше самолетов, а вот цены нужны ниже — на эти самолеты, на отели. На Камчатке сейчас это активно развивается, вводятся и строятся новые гостиницы в большом масштабе. Но это оборачивается тем, что территория теряет свою уникальность и интересность. Когда ты хочешь полюбоваться, например, какой-то достопримечательностью, приходишь туда и оказываешься уже не среди двух-трех групп по 10-15 человек, а среди 100 человек — это совершенно другие впечатления, это все портит, вызывает раздражение, негатив. Ведь это не пляж, где можно лежать, смотреть на море и загореть под солнцем среди десятков тысяч людей, а история с природными достопримечательностями — совсем другая. Поэтому я не стал бы стремиться занижать цены, пусть будет меньше гостей. По моему мнению, пусть лучше каждый россиянин раз в жизни побывает на Камчатке, а десять или 50 раз съездит на Черное море. Посещение Камчатки, Дальнего Востока будет действительно уникальным опытом, который он запомнит на всю жизнь. И все получат максимум удовольствия, когда гостей на природных достопримечательностях будет не так много, чтобы толпой не затмить ее.
Правительственная комиссия одобрила создание международных территорий опережающего развития (МТОР) на Дальнем Востоке. Они будут привлекать иностранных инвесторов и выпускать товары с высокой добавленной стоимостью. Предполагается, что создавать такие экономические зоны можно будет после 1 апреля 2024 года. Основным партнером в этом направлении региональные и федеральные власти видят Китай. Нужны ли Поднебесной российские ТОР и как в них заманить инвесторов, рассуждает востоковед, директор Института стран Азии и Африки МГУ им. Ломоносова Алексей Маслов.
Также важно понимать, что российские ТОР не лучше и не хуже остальных. Сегодня они конкурируют с другими подобными зонами на территории Малайзии, Индонезии, Вьетнама, других стран, куда приходит Китай. Поэтому надо все время проводить сравнение преференциальных политик и показывать, чем мы лучше, например, преференционной территории в той же Малайзии, куда Китай сегодня много вкладывает. Китайский инвестор будет вкладываться не потому, что он дружит с Россией, а потому что это ему выгодно.
Третий важный момент в том, что большинство потенциальных инвесторов в российские ТОР — это инвесторы северо-востока Китая, наши основные партнеры по российскому Дальнему Востоку. И здесь есть одна особенность: китайский северо-восток, прежде всего провинции Хэйлунцзян, Дилинь, Ляонин — это падающий рынок, а не растущий, по крайней мере, за последние два года. Там резко падает население, и сегодня оно составляет 95 млн человек, что по российским масштабам грандиозно, но по китайским — немного. Большинство производителей в этом регионе — скорее не инвесторы, а покупатели или продавцы, которые занимаются экспортно-импортными операциями. Вкладываться в ТОР для них не очень интересно. Но самое главное, при сопоставимых капиталовложениях на территории Китая, когда компания из КНР вкладывается внутри страны, она может получить ряд поощрительных мер, не хуже, чем в российских ТОР, например, кредиты меньше 3% от своих банков. Соответственно наш конкурент по вложениям — сам по себе Китай.
Это не значит, что все плохо, просто я указал на серьезные недостатки. Нам нужно работать очень точечно. Есть несколько десятков инвестиционных компаний в Китае. Грубо говоря, если компания занимается нефтепереработкой, то не факт, что она будет вкладываться в нефтеперегонный комбинат в российской ТОР. Нам нужно выходить обязательно на те компании, которые имеют опыт и, самое главное, имеют привычку к инвестированию на внешних рынках. Для этого с российской стороны должны быть специально подготовленные люди, которые тщательно проработают бюджетный план, оформят его именно так, как принято в Китае, а не как в России, и предложат его в КНР.
Плюс к этому нужно повысить эффективность Восточного экономического форума — наверняка имеет смысл вернуться к изначальной задумке и сделать его эффективным инструментом капиталовложений. Мы видим, что многие участники форума, в том числе китайские — это администрации регионов или компании, которые не играют большую роль в инвестиционной политике. Нам надо адресным, точным образом приглашать компании, пользуясь ВЭФ, показывать им потенциал, и самое главное, повышать эффективность круглых столов, где идет не рассказ о компаниях, а рассказ о перспективах и форматах вложений. На мой взгляд, многие китайские компании просто не понимают механизмов ТОР, и вот здесь надо проводить мастер-классы для компаний из КНР.
Есть некие традиционные, стандартные направления, в которые вкладывается китайский бизнес. Прежде всего, Китай вкладывает в те СЭЗы (свободные экономические зоны) и в те ТОРы, где выход на операционную прибыль можно получить за три-четыре года. Чаще всего это дает туристический бизнес и туристическая инфраструктура или же совместная инфраструктура, когда продукция из этих ТОР пойдет в Китай и он сам по себе гарантирует закупки. Это может быть нефтепереработка, создание совместных агропредприятий, на что Китай, на мой взгляд, готов пойти.
Китай почти не идет на создание больших промышленных предприятий, если они создаются с нуля. А вот если речь идет о докапитализации уже существующего предприятия, то готов вкладываться. Плюс к этому китайцы обязательно смотрят на готовность инфраструктуры. Китай привык к тому, что когда его компании заходят в СЭЗы в других странах мира, то там уже есть готовые цеха, подъездные пути и другая инфраструктура. Например, когда целый ряд наших ТОР будет готов или будет находиться в финальной стадии готовности, я думаю, что очень велика вероятность, что Китай может в них зайти при правильной постановке вопроса.
Что касается международных ТОР, то они, на мой взгляд, не ухудшат и не улучшат ситуацию. Просто это несколько другой подход, но сам по себе он не решит никаких вопросов. Грубо говоря, это расширение предложения. В любом случае, нам придется работать с крупными китайскими фондами, работать на уровне долгих опытных переговорщиков, чтобы создать такую международную ТОР. Мы должны понимать, что надо привлечь десятки российских переговорщиков для того, чтобы нормально довести это дело с Китаем до финальной точки. Просто какие-то наезды делегаций в Китай или приезд китайских делегаций в Россию, вопроса не решит. Речь идет о системной работе в течение как минимум года, а то и больше.
Правительство России до середины апреля 2024 года должно принять конструктивное решение о ж/д перевозке лососей и сардины иваси с Дальнего Востока в центральные регионы страны. О том, как это скажется на ценах на рыбу для конечных потребителей, и помогут ли субсидии дальневосточным рыбакам, размышляет президент Всероссийской ассоциации рыбопромышленников (ВАРПЭ) Герман Зверев.
ВАРПЭ предлагала распространить льготный тариф на перевозку рыбопродукции на горбушу, сельдь и сардину иваси в 2021 году. Правительство решило начать с минтая — главного промыслового ресурса страны с долей в ежегодном вылове свыше 35% (около 1,8-1,9 млн тонн). Это решение дало свои результаты и стало одним из стимулов для роста поставок продукции на внутренний рынок. За два года с использованием субсидии по железной дороге перевезли почти 180 тыс. тонн минтаевой продукции.
Субсидия на перевозку горбуши, самого массового вида лососевых, будет способствовать увеличению ее предложения на прилавках, что позволит удовлетворить высокий спрос со стороны россиян. Как показало исследование ВЦИОМ, которое центр провел для ВАРПЭ в мае 2023 года, горбуша занимает вторую строчку в рейтинге любимых видов рыбы в России. Она уступает лишь скумбрии и сельди, которые делят между собой лидерство. У молодежи от 18 до 24 лет горбуша также на втором месте, но пока ее немного опережает форель.
С сардиной иваси ситуация иная: сейчас эта рыба недооценена переработчиками и ретейлерами из центральной части России. Повышение ее ценовой доступности могло бы стать стимулом для изменения ситуации. Иваси является полноценным аналогом сельди, при этом ее выгодно отличает более нежное и сочное мясо. Напомню, что в СССР она продавалась под брендом «сельдь иваси», который наряду с килькой в томатном соусе стал рыбным символом эпохи развитого социализма. В начале 90-х популяция иваси почти исчезла. Промысел после 25-летнего перерыва возобновили в 2018 году. В прошлом году наши рыбаки добыли 543,9 тыс. тонн иваси — в 1,9 раза больше, чем годом ранее. Такие высокие уловы ожидаются в ближайшие годы, что в комплексе с субсидированием доставки иваси должно повысить ее привлекательность для переработчиков европейской части страны, а это значит, что на российских прилавках может расшириться ассортимент пресервов, консервов, копченой и соленой рыбы.
Одновременно с этим, чтобы субсидия действительно стала импульсом для развития внутреннего рынка, важно грамотно проработать механизм ее практической реализации. Во-первых, учесть сезонность промысла при планировании заявочной кампании на получение этой меры поддержки. Так, основной объем минтая добывается зимой, красная рыба — летом, а иваси — летом и осенью. Во-вторых, предусмотреть достаточное финансирование программы: ее расширение должно сопровождаться увеличением объема бюджетного ассигнования. Мы оцениваем потребность такого финансирования в 1,5 млрд рублей ежегодно.
