180 миллионов тонн не приехали: почему Восточный полигон не дотягивает до планов

В 2026 году финансирование программы модернизации БАМа и Транссиба на фоне общего снижения инвестпрограммы ОАО «РЖД» может сократиться более чем втрое. Как пойдет дальнейшая реализация этого проекта сказать сложно – даже в более благоприятных финансовых условиях предыдущие этапы развития Восточного полигона неоднократно переносились. При этом и грузоотправители и заинтересованные регионы указывают на необходимость располагать информацией, какой эффект получит инфраструктура от реконструкции не только в перспективе, но и в текущем моменте.

Тематическое фото сгенерировано нейросетью Perplexity по промпту EastRussia

Рельсы и провода

Хотя второй этап развития Восточного полигона в РЖД объявили завершенным, работы по нему активно продолжались в течение всего 2025 года. Только на БАМе было открыто движение более чем на 30 новых объектах, сообщили в пресс-центре АО «Бамстроймеханизация». Строились вторые пути и реконструировались станции, что увеличивало пропускную способность наиболее загруженных участков магистрали.

В числе крупных объектов – узловая станция Комсомольск-Сортировочный, где заработал транзитный парк «Д», рассчитанный на обработку длинносоставных поездов. Общая протяженность построенных путей составила 15,6 км. На станции Тында первые поезда принял новый транзитный парк «Т». Он повысил переработку этого железнодорожного узла с 2,4 тыс. до 3 тыс. вагонов в сутки. Из значительных искусственных сооружений был открыт 392-метровый мост через реку Нюкжа на перегоне Талума – Дюгабуль (линия Тында – Хани). Он стал самым протяженным из мостовых переходов, возведенных в ходе второго этапа.

В настоящее время к завершающей стадии приближается электрификация линии Волочаевка-2 – Комсомольск-на-Амуре – Советская Гавань протяженностью 870 км. Это один из наиболее капиталоемких объектов Восточного полигона (первоначально проект оценивался свыше 200 млрд руб.) Сначала электрифицировать этот участок БАМа планировалось в рамках второго этапа программы, то есть до 2024 года. Затем было объявлено о переносе срока работ.

В ходе стройки строители уже установили более 24 тыс. опор контактной сети, уложили свыше 1,2 тыс. км кабельных линий. Ведутся работы по строительству и реконструкции 17 тяговых подстанций. В марте к системе внешнего электроснабжения подключили подстанцию Сельгон. Как проинформировали в ДВЖД, она стала четвертым объектом, на который подали напряжение, наряду с подстанциями Эльбан, Алькан (Разъезд №21), Джелюмкен.

Одновременно к электрификации готовятся порты Ванинского узла. Так, специализированный терминал Остерра (бывший «Дальтрансуголь») намерен электрифицировать более 45 км собственных железнодорожных путей. Тем самым электровозы будут непосредственно заходить на инфраструктуру порта, что увеличит скорость подачи/уборки вагонов.

Открыть движение поездов на электротяге от станции Волочаевка-2 до Комсомольска планируется в этом году, а от Комсомольска до Совгавани – в следующем. Вместе с продолжающимся строительством вторых путей это повысит пропускную способность инфраструктуры, в том числе при организации вождения тяжеловесных поездов, снизит негативное влияние на окружающую среду. Провозная способность участка Комсомольск – Ванино должна достичь 81,8 млн т в год, а пропускная – 53 пар поездов в сутки.

Электрификация может дать эффект не только для грузовых перевозок, но и расширить возможности пассажирских. В частности, запуск электропоездов улучшит сообщение между Хабаровском и Комсомольском, а также другими населенными пунктами Хабаровского края.

Программа модернизации Восточного полигона выходит на третий по счету этап. По плану необходимо построить более 2 тыс. км вторых путей и свыше 1,5 тыс. искусственных сооружений (мостов, тоннелей, водопропускных труб и т.д.) Стоит задача превратить БАМ в полноценную двухпутную магистраль.

Что касается электротяги поездов, то на уровне государства уже звучала идея о полной электрификации Байкало-Амурской магистрали. Правда, в РЖД высказывали мысль о необходимости сохранить тепловозный парк на ряде участков БАМа. Автономная тяга должна существовать с точки зрения энергетической безопасности, а также стимулировать развитие тепловозостроения в стране. К тому же проект электрификации достаточно дорогостоящий, а нынешние общеэкономические тенденции влияют на инвестиционные ресурсы владельца инфраструктуры. В прошлом году на Восточный полигон было предусмотрено 116,9 млрд руб., а в этом – около 34 млрд. Тем не менее, даже при сокращении размера инвестпрограммы РЖД он остается на особом счету: в 2026 году в модернизацию БАМа и Транссиба пойдет более половины затрат холдинга в проекты развития магистральной инфраструктуры, не считая создания высокоскоростной магистрали Москва – Санкт-Петербург.

Инфраструктура растет, но не догоняет

Оценки относительно темпов модернизации Восточного полигона разнятся. Железные дороги на востоке страны остаются узким горлышком, говорит Павел Федяев, первый зампред комитета Госдумы по транспорту и развитию транспортной инфраструктуры. Даже несмотря на некоторое снижение грузопотока в 2025 году, они работают на пределе возможностей.

«Я был одним из авторов законопроекта о развитии магистральной инфраструктуры, где мы позволяли параллельно вести две вещи – и проектирование, и подготовительные работы, что сказалось положительно на ход стройки. Правда, в 2025 году закончилось действие этого законопроекта, и пока не было инициатив о его продлении, – рассказал законодатель. – В целом развитие Восточного полигона – главная задача по железным дорогам. Нужно просто брать и строить, поскольку там, к сожалению, объекты очень сильно отстают».

В свою очередь вице-премьер РФ – полпред в Дальневосточном федеральном округе Юрий Трутнев заявил о том, что задержек в строительстве стратегических объектов инфраструктуры нет. «Никаких [нет] сигналов о том, что РЖД каким-то образом не справляются с обязательствами. Они помогают нам выполнять очень важную работу по расширению Восточного полигона», – сказал он.

Безусловно, постепенное увеличение провозной способности имеет место быть, но возможности БАМа все же не закрывают потребности отправителей, свидетельствует рынок. Так, одним из ключевых факторов, определивших деятельность Железных дорог Якутии в прошлом году, явилось сокращение отправок угля со станций Чульбасс и Денисовский вследствие недостаточной провозной способностью инфраструктуры РЖД.

К тому же реальное освоение перевозок по контрольным сечениям (в качестве них рассматриваются участки Новый Ургал – Комсомольск и Известковая – Волочаевка) и отдельным направлениям Восточного полигона продолжает вызывать вопросы в профессиональном сообществе.

Сакральные цифры

По словам члена совета директоров АО «Морцентр» Дениса Илатовского, сегодня крайне важно добиваться исполнения целевых показателей по вывозу грузов через Дальний Восток, которые закреплены в правительственных постановлениях.

«О чем говорят эти уважаемые документы? Они говорят, что на Восточный полигон уже с 2024 года должно ехать 180 млн т по сечению. И сейчас их не 180 млн: в прошлом году [перевезено] 159 млн т. То есть у нас имеется недозавоз на Восточный полигон относительно постановления правительства. При этом монополия разработала методику, которая доказывает, что 159 млн – это 180 млн», – подчеркивает он.

Выход на целевые показатели провозной способности будет не только означать дальнейшее освоение грузовой базы, удовлетворение логистических потребностей в ряде отраслей экономики, но и загрузку вагонного парка операторских компаний, которая в целом просела из-за сокращения перевозок на сети РЖД, увеличение заказов на постройку новых вагонов (объем вагоностроения в стране в 2025 году упал на 28%).

В рамках третьего этапа модернизации БАМа и Транссиба к 2031 году на восток железнодорожным транспортом должно вывозиться уже 210 млн т, продолжает эксперт. В дальнейшем этот объем возрастет до 270 млн т. «Если просто требовать этих сакральных цифр – 180, 210 и 270, то в принципе вся экономическая цепочка будет в позитиве или в балансе. Будет спрос на вагоностроение, будет спрос на перевозку тяжелых грузов», – рассуждает Денис Илатовский.

В РЖД, объясняя разницу между расчетными показателями и текущей картиной перевозок, ссылались на ряд факторов. При активном строительстве целевой параметр не достижим из-за большого числа технологических окон, требующих перерыва в движении. В качестве других причин приводилась необходимость отводить часть грузопотока на другие направления, в частности, в адрес железнодорожного погранперехода с КНР Забайкальск – Маньчжурия, где также идет реконструкция и имеется повышенный спрос на перевозку со стороны российских компаний, увеличение в графике количества контейнерных поездов: масса таких составов гораздо меньше, чем у маршрутов с углем, нефтепродуктами и т.п., а следовательно, это размывает общий эффект. В зимний период в недозагрузе РЖД обвиняли получателей угля – из-за смерзаемости груза плохо шла выгрузка в портах, на подходах к ним скапливался подвижной состав, и монополии приходилось объявлять конвенцию на погрузку в адрес припортовых станций.

Несмотря на объяснения перевозчика, грузовладельцы хотели бы понимать реальные достижения показателей по участкам Восточного полигона и фактическим объемам перевозимых грузов.

Стоит сказать, в Совете Федерации предлагали РЖД и Минтрансу ежеквартально раскрывать информацию по фактическому исполнению работ и достижению провозной и пропускной способности по каждому из направлений, указанных в паспорте инвестиционного проекта. «Например, сколько тонн грузов, и каких именно, не вывезено в связи с новым строительством и отдельно с ремонтом [пути], какие реальные параметры пропускных способностей с учетом ремонтных окон», – пояснял ранее председатель комитета Совфеда по экономической политике Андрей Кутепов.

Судя по всему, это так и осталось пожеланием. Тем временем высказываются предпочтения относительно реализации альтернативных транспортных проектов. «Восточный полигон, на мой взгляд, объемом вывозимой продукции конечен, и расширять [дальше], увеличивать на десятки миллионов тонн я бы, например, не стал. Я бы эти деньги переориентировал на другие проекты, о которых заявляет наш президент. Здесь, конечно, нужен подсчет, что имеет [больший] приоритет – первый, второй или третий», – считает заместитель генерального директора ООО «РустаЛогистик» Сергей Бураго.

В числе таких проектов – Северный широтный ход (Обская – Салехард – Надым – Новый Уренгой – Коротчаево), Северо-Сибирская дорога, а также меридиональное сообщение, связанное с соединением Транссиба с China Railways через участок Кызыл – Курагино в Тыве.

Текст: Павел Усов Теги:
Картина дня Вся лента
Поделиться
Полигон неопределенности

В 2026 году финансирование программы модернизации БАМа и Транссиба на фоне общего снижения инвестпрограммы ОАО «РЖД» может сократиться более чем втрое. Как пойдет дальнейшая реализация этого проекта сказать сложно – даже в более благоприятных финансовых условиях предыдущие этапы развития Восточного полигона неоднократно переносились. При этом и грузоотправители и заинтересованные регионы указывают на необходимость располагать информацией, какой эффект получит инфраструктура от реконструкции не только в перспективе, но и в текущем моменте.

Читать полностью
Поделиться
Финансирование из первых рук: как «народные» облигации помогают развивать территории

Аналитики позитивно оценивают опыт размещения народных облигаций регионами Дальнего Востока. Для инвесторов это простой и надёжный инструмент. А субъектам он может быть выгоднее, чем традиционные кредиты, и позволяет своевременно привлекать средства на развитие территорий. О плюсах и минусах «народного финансирования» рассказали эксперты.

Читать полностью
Поделиться
Отсыпали! Как идет строительство пункта пропуска на Большом Уссурийском

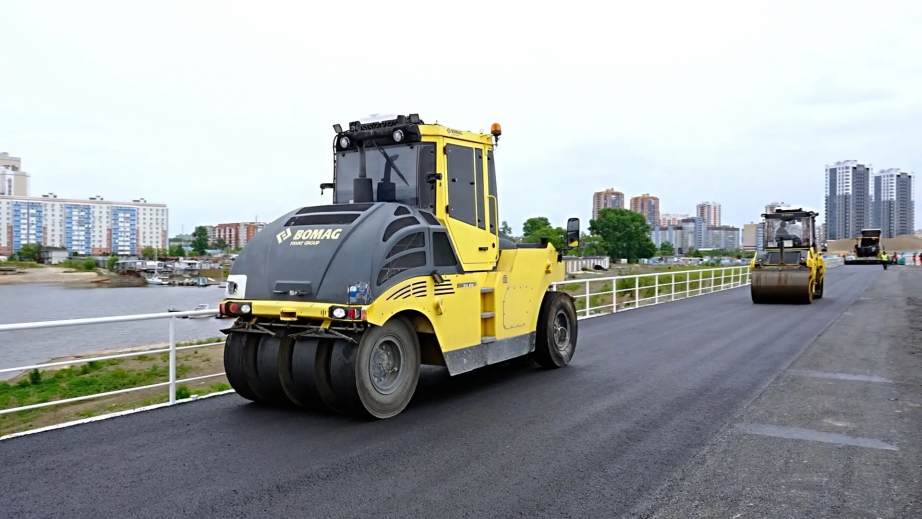

На Большом Уссурийском острове завершён один из ключевых этапов международного проекта — полностью готова насыпь под будущий пункт пропуска на российско-китайской границе. Подрядчики завершили формирование 30-гектарной площадки, поднятой на уровень до 12 этажей и рассчитанной на защиту от паводков. Основание выполнено по технологии многослойного уплотнения: использовано около 800 тысяч кубометров скального грунта и порядка 2 миллионов кубометров песка. Такая конструкция должна обеспечить устойчивость будущих зданий и безопасную эксплуатацию объекта при прогнозируемом грузопотоке до 1,3 млн тонн в год.
